【建設業経理士1級】立替工事高比率って何?建設業特有の流動性指標

資格
記事内に広告が含まれています。

※本記事にはアフィリエイト広告が含まれています。

おけい
おけい
「立替工事高比率」って、他業種の財務分析の本には出てこない、建設業だけの指標なんです。私も最初に見たときは「なぜ工事高で割るの?」と手が止まりました。同じところでモヤモヤしている方向けに、意味と計算式、実務での見方を整理します。

🔍 先に結論

  • 立替工事高比率は「工事のために自腹で立て替えているお金の割合」を示す指標です
  • 計算式は「(受取手形+完成工事未収入金+未成工事支出金-未成工事受入金)÷(完成工事高+未成工事支出金)×100」
  • 工事進行と入金のタイミングがズレる建設業だけに存在する流動性の指標です
  • 数値は低いほど健全。明確な標準値はなく、自社の推移や同業他社と比べて見ます

📚 私が使っているテキスト

この記事は、ネットスクール『建設業経理士1級 出題パターンと解き方 財務分析』の内容をベースに整理しています。立替工事高比率は流動性の分析の章に出てきて、建設業特有の指標としてよく問われます。

🎥 動画講義でも学べます(簿記の教室メイプル)

わたしが独学で活用している「簿記の教室メイプル」の該当講義です。建設業経理士1級 財務分析 第66回 安全性分析〜流動性分析〜立替工事高比率で建設業特有の立替工事高比率の計算が学べます。この記事と合わせて視聴すると理解が深まります。

立替工事高比率とは|建設業だけにある指標

立替工事高比率とは

立替工事高比率とは、会社が請け負っている工事のうち、まだ発注者からお金をもらえておらず、自社で立て替えている工事代金の割合を示す指標です。会社の「立て替え負担の重さ」を測るモノサシで、建設業の財務分析だけに登場します。

他業種の教科書には出てこない

簿記2級や日商簿記の教科書をひらいても、この指標は出てきません。建設業では「材料費や外注費を先に払い、代金は完成後にもらう」という流れが当たり前にあるので、独自の指標として設計されているのです。

ざっくり言えば「工事のためにいくら自腹で立て替えているか」を測る指標です。数字が大きいほど、資金繰りが苦しくなりやすい状態を表します。

計算式|分子と分母に何が入るか

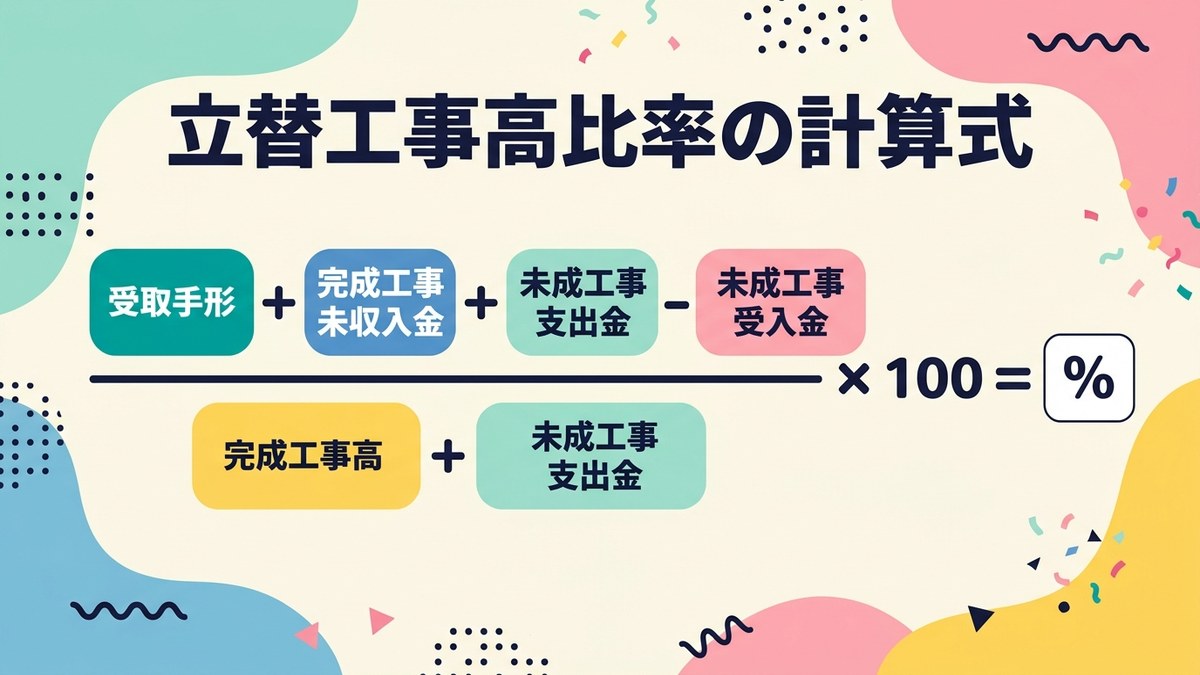

計算式

立替工事高比率の計算式は次のとおりです。分子と分母、どちらにも建設業特有の勘定科目が並びます。

分子は「まだ回収できていないお金+使ったお金-もらったお金」

分子は「受取手形+完成工事未収入金+未成工事支出金-未成工事受入金」です。受取手形は工事代金として受け取ったまだ現金化していない手形、完成工事未収入金は引き渡しが済んでいるのにまだ入金されていない工事代金(他業種でいう売掛金)。未成工事支出金は、まだ完成していない工事にすでに投入した材料費・労務費・外注費の合計で、未成工事受入金は、その工事について発注者から前受けしたお金です。

まとめると「まだ回収できていないお金+使ったお金-もらったお金」の合計が、そのまま「立て替えている金額」になります。完成した工事の未回収分まで含めて見るのが、この指標の特徴です。

分母は「完成工事高+未成工事支出金」

分母は「完成工事高+未成工事支出金」です。完成工事高は、当期に完成させて売上に計上した工事の金額。そこに、まだ完成していない工事の投入額を足して、期中に扱った工事の総ボリュームで割る形になります。

この分母で割ることで、「工事の規模に対して立て替え負担がどのくらい重いか」を割合として見られるようにしています。売上規模が違う会社どうしを比較するために、比率の形にしているわけです。

けいりん
けいりん
分子は「未回収+使った-もらった」、分母は「完成分+進行中の投入額」だリス!計算式を丸暗記するより、「立て替え金額÷工事の総ボリューム」と意味で覚えるほうが試験でも間違えないリス。

なぜ建設業だけ?工事進行と入金のズレ

なぜ建設業だけ

この指標が建設業だけに存在する理由は、工事の進行と入金のタイミングが大きくズレるからです。他業種のように「商品を売って、その場で代金をもらう」ようにはいきません。

材料費・外注費は先払い、代金は完成後

建設工事では、着工前に材料を発注し、工期の途中で職人さんに労務費を支払い、外注先にも支払いをします。ところが、発注者から代金をもらえるのは、部分請求や前受金がない限り「工事が完成してから」になります。

この「先に出ていくお金と、あとから入ってくるお金」の差を自社の運転資金でつないでいる状態が、まさに「立替」です。工期が長い工事ほど、その負担は重くなります。

工期が長いほど立替負担は重くなる

数か月で完成するリフォーム工事なら、立替期間も短くて済みます。しかし、1年以上かかる大型物件では、その間ずっと材料費と外注費を自社で立て替え続けることになります。

だからこそ、建設業では「立替負担の重さ」を単独の指標として見る文化があります。この指標が高いままだと、黒字なのに資金がまわらない、いわゆる黒字倒産の入口になりかねません。

数値の見方|低いほど良い・業界平均と比べる

数値の見方

立替工事高比率は、原則として「低いほど良い」指標です。低い=自社の立て替え負担が軽い=資金繰りに余裕がある、と読みます。

明確な標準値はない・業界平均は10%台

この比率には「何%以下なら健全」という公式の標準値はありません。建設業情報管理センターの経営分析データでは、建設業全体の平均は10%台で推移しています。まずは自社の数値が前期より上がったか下がったか、同規模の同業他社と比べて高いか低いかで見るのが実務的です。

数値が下がっているなら、前受金や部分請求で入金のタイミングを早められている証拠です。逆に上がり続けているときは、未回収の工事代金がたまっていないか、工期の長い案件が重なっていないかを確認します。

他の指標とセットで見るクセをつける

この比率だけを見て「良い/悪い」を判定するのは早計です。同時期の完成工事高、営業キャッシュフロー、借入金の残高などとセットで見ると、実態が見えてきます。

せきさんくん
せきさんくん
立替工事高比率は「低いほど良い」だホー!前受金をきちんともらえていれば分子が小さくなるから、営業さんの契約条件のうまさが数値に出るホー。数字の意味を実務とつなげると忘れにくいホー。

\ 独学サポート事務局で無料資料を確認 /

独学サポート事務局を見る →

実務での改善方法|前受金と部分請求

改善方法

立替工事高比率を下げる王道は、契約の入金条件を工夫することです。実務でよく使われるのは、契約時の前受金と、工期途中の部分請求(出来高請求)の2つです。

前受金をとる|未成工事受入金を増やす

契約時に代金の一部を前もらいすれば、その金額は「未成工事受入金」に計上されます。分子の「未成工事支出金-未成工事受入金」で差し引かれるので、立替金額が小さくなり、比率も下がります。

私の勤め先の内装工事でも、大きめの案件では契約時に3割程度を前受けする条件で組むことが多く、資金繰りがずいぶんラクになると社長がよく言っています。

部分請求で入金の谷を埋める

もう1つが、工期の途中で出来高に応じて請求する「部分請求」です。例えば「基礎完了時に30%、上棟時に40%、竣工時に残り30%」といった形で、工事の進捗に合わせて請求のタイミングを分けます。

部分請求が入ってきた分は完成工事高に振り替わっていくので、未成工事支出金と未成工事受入金の残高が抑えられ、結果として比率が下がりやすくなります。工期が長い工事ほど、部分請求は必須だと感じます。

じむねこ
じむねこ
立替を減らす一番の近道は「入金を早くする」ことニャ。前受金・部分請求で分子を小さくすれば、指標もキャッシュも同時に良くなるニャ。契約書の入金条件は経理も一緒に確認するといいニャ。

試験でよく問われるポイント3つ(まとめ)

最後に、建設業経理士1級の試験で立替工事高比率がどう問われるか、押さえておきたいポイントを3つに絞ります。

1つ目は、計算式そのものです。分子は「受取手形+完成工事未収入金+未成工事支出金-未成工事受入金」、分母は「完成工事高+未成工事支出金」。分子に受取手形と完成工事未収入金が入る点を落としやすいので、この形をそのまま書けるようにしておくと計算問題で確実に得点できます。

2つ目は、「低いほど良い」という向きの判断です。他の指標には「高いほど良い」ものも多いので、方向を混同すると分析問題で失点します。「立替=負担=少ないほうがいい」と紐づけて覚えるのがラクです。

3つ目は、なぜ建設業特有なのかという記述問題です。「工事の投入(支出)と発注者からの入金にタイムラグがある」ことをキーワードに、2〜3行で説明できるようにしておくと安心です。

\ 独学サポート事務局で無料資料を確認 /

独学サポート事務局を見る →

まとめ|立替は「工事のための自腹」を映す鏡

立替工事高比率は、建設業ならではの「工事進行と入金のズレ」を数値で映す鏡のような指標です。分子=立て替え金額、分母=工事の総ボリューム、と2軸で意味を捉えれば、丸暗記に頼らずに解けます。

実務でも試験でも、前受金と部分請求の使い方が資金繰りを左右します。数字と現場をつなげて理解できると、財務分析がぐっと立体的に見えてきます。

おけい
おけい
立替工事高比率は、建設業の現場と経理が地続きだと実感できる指標のひとつです。私も試験勉強を通して、社内の入金条件を意識するようになりました。一緒に一歩ずつ進めましょう。
